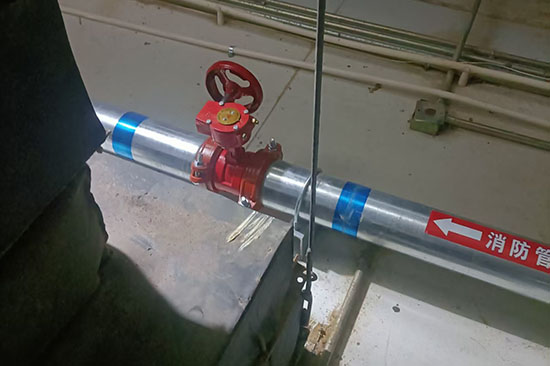

开一家酒店或饭店,消防是绕不开的一环。酒店饭店属于人员密集场所,后厨有明火与燃气,客房区夜间住客对疏散路线不熟悉,一旦起火,发现晚、疏散慢、扑救难。这类场所的消防施工,不能照搬办公室、商铺的做法。这篇文章按实际施工顺序,把流程与标准一次讲清。
这一步决定后面所有工作量,做得粗会反复返工。排查内容包括:
按系统推进,各系统的施工标准要点如下:
| 系统 | 施工标准要点 | 常见问题 |
|---|---|---|
| 火灾自动报警 | 探测器与送风口、梁格保持距离;回路线径与容量匹配;联动逻辑按设计编写并逐条测试 | 探测器被吊顶造型遮挡;回路容量不足报警滞后 |
| 自动喷水灭火 | 喷头型号与温度等级符合场所要求;溅水盘与顶板距离符合规定;管网支架间距合规;安装后试压冲洗 | 吊顶封闭导致喷头失效;支管管径偏小流量不足 |
| 消火栓系统 | 保证同层任意部位有两支水枪充实水柱到达;栓口压力超限时设减压稳压;箱体标识齐全 | 箱体被装修包死;栓口压力不足或超压 |
| 防排烟 | 风口位置与风量按设计;风管严密性达标;与报警系统联动可靠 | 有设备但风量不足;联动顺序错误 |
| 应急照明与疏散指示 | 照度与持续供电时间满足要求;指示方向与疏散路线一致;安装高度与间距合规 | 指示方向指错;集中电源容量不足 |
| 防火分隔 | 防火门、卷帘、防火封堵完整;常开门具备联动关闭功能 | 防火门被楔住;穿墙孔洞未封堵 |
| 厨房专项 | 灶台灭火装置、燃气探测与紧急切断、排油烟管道灭火按设计配置并做动作试验 | 只装报警不装切断;油烟管道未清理 |
| 项目规模 | 参考工期 | 参考费用区间 | 说明 |
|---|---|---|---|
| 小型饭店(300 平方米以内) | 15 至 25 天 | 5 万至 15 万元 | 含报警、喷淋局部改造、厨房专项 |
| 中型饭店(300 至 1000 平方米) | 25 至 45 天 | 15 万至 40 万元 | 含防排烟与疏散系统整改 |
| 经济型酒店(3000 平方米左右) | 45 至 75 天 | 40 万至 100 万元 | 含客房区全覆盖改造 |
| 中高端酒店(8000 平方米以上) | 75 天以上 | 100 万元以上 | 含多系统整体更新与审批配合 |
费用受面积、业态、系统数量、材料档次、施工难度与是否需停业影响,区间仅供参考,实际以工程量清单报价为准。
不建议。消防系统与吊顶、隔墙、机电管线深度耦合,先装后改往往要拆掉重做。正确顺序是先完成消防设计与核算,再与装修同步施工。
先做现场测绘还原图纸,再按图设计与施工。测绘投入省不得,否则后续设计与验收都会反复。
可以,但要分区、分时段推进:按楼层或防火分区滚动施工,动火作业安排在闭店后,施工区与营业区做硬隔离,并提前调整临时疏散路线与指示。
改造部分应做功能与性能验证并取得检测报告。整体改造建议做全覆盖检测,局部改造至少覆盖改动部分及受其影响的系统。
集中在六类:喷头被封闭或被涂料覆盖、探测器位置不当、联动逻辑未逐条测试、疏散指示方向错误、防火封堵不到位、资料不齐(缺隐蔽工程与试压记录)。
酒店饭店的消防施工,核心是把“业态风险”翻译成“系统配置”,再用规范的施工与完整的记录把它固定下来。排查做扎实、设计按规范、施工留痕迹,验收与检查就不会反复。
